Antwerpen.be maakt gebruik van cookies. Aan de hand van die cookies verzamelt en analyseert Antwerpen.be informatie over uw bezoek. Genieten van een optimale A-ervaring? Bevestig met alle cookies toestaan. Stel voorkeuren in en bepaal welke informatie u met Antwerpen deelt. Houd er rekening mee dat bepaalde media enkel beschikbaar zijn indien u de cookies ervan aanvaardt. Antwerpen.be bewaart cookievoorkeuren. U kan ze aanpassen via cookies beheren. Meer weten? Raadpleeg onze Cookieverklaring. Antwerpen.be waardeert uw vertrouwen en wenst u een verrijkende surfervaring toe!

Een veiligere Valaardreef

De Valaardreef, tussen de Bosheidelaan en het kruispunt met de Albert Dickschenstraat, wordt vanaf 18 oktober heraangelegd. Het fietspad wordt veiliger gemaakt, er komt een verkeersplateau op het kruispunt én de riolering wordt vernieuwd.

Valaardreef

Plan van heraanleg

Het plan van heraanleg voorziet in enkele wijzigingen aan de opbouw (en onderbouw) van de Valaardreef:

  • Het fietspad wordt veiliger gemaakt;
  • nieuwe verlichting;
  • extra fietsbeugels;
  • een verkeersplatform op het kruispunt met de Albert Dickschenstraat;
  • de riolering wordt vernieuwd en gescheiden (aparte riolering voor regen- en vuil water);
  • een veiligere aansluiting van het fietspad op de rotonde van de Bosheidelaan;
  • de huidige bomen worden vervangen omdat ze te dicht tegen de woningen staan en hierdoor vaak en op een onnatuurlijke manier moeten gesnoeid worden. In de nieuwe aanleg krijgen de bomen meer ruimte om uit te groeien. De bomen aan de kant met de voortuinen zijn niet meer in optimale gezondheid en worden ook vervangen;
  • een groene berm met infiltratiestroken zorgt voor betere opvang van hemelwater en laat toe om het hemelwater zachtjes te laten infiltreren in de grond;
  • nieuw straatgroen.

Een overzicht van wat er waar zal komen, of hoe deze veiligere kruispunten en fietsaansluitingen er uit zien, vind je in het plan van heraanleg hieronder. Download je het liever zodat je groot kan inzoomen? Onder de foto vind je een downloadlink voor het plan.

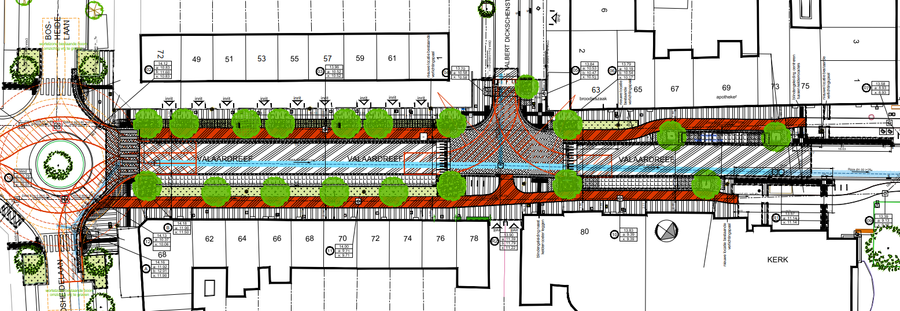

plan van heraanleg
Plan van heraanleg

Heraanleg riolering en straat

Vanaf 18 oktober start de aannemer aan de werken. Deze worden uitgevoerd in één fase waarbij het ganse straatdeel afgesloten is voor verkeer. We splitsen deze fase in de volgende subfases:

  • De aannemer rooit de bomen en vernieuwt de huisaansluitingen van de bestaande riolering.
  • De aannemer breekt de straat op en plaatst de regenwaterriolering (RWA). Plaatselijk werkt hij ook al in het voetpad om de huisaansluitingen te voorzien op het vernieuwe rioolnet. In deze fase voert hij ook de relining van de bestaande riolering uit.
  • Nadien start hij met de opbouw van de fundering van zowel de straat, het fietspad als het voetpad. De aannemer start aan de bovenbouw (bestrating) en verzorgt de aansluitingen van het vernieuwde fietspad op de rotonde alsook de verkeersdrempel op het kruispunt met de Albert Dickschenstraat.
  • De aannemer voorziet nog een blindengeleiding aan de rotonde, aan de overzijde van de Bosheidelaan (aan de kant van het straatdeel richting de Palmanshoevestraat).

De werken duren van 18 oktober tot en met mei 2022. Deze timing is steeds onderhevig aan weers- en onvoorziene omstandigheden.

Impact

  • Tijdens de werken is dit stuk van de Valaardreef afgesloten. Verkeer (inclusief openbaar vervoer) rijdt om via de Pastoor Bauwenslaan en de Letterkundestraat.
  • De rotonde op het kruispunt met de Bosheidelaan blijft open. Mogelijks is er af en toe wel beperkte hinder door de werkzaamheden aan de aansluiting met de Valaardreef.
  • Woningen binnen de werfzone blijven steeds toegankelijk voor voetgangers.

Inspraaktraject

Alle info over het inspraaktraject vind je op wilrijkaanzet.be.
Je vindt hier niet alleen alle info over het 'hoe en waarom' van het ontwerp, je vindt hier ook de resultaten van de voorgaande inspraakrondes.
