Heraanleg Kronenburgstraat & Kasteelpleinstraat

Het district Antwerpen legt de Kronenburgstraat en de Kasteelpleinstraat opnieuw aan. Omdat de riolering in slechte staat is, zal Water-Link die eerst vernieuwen. Daarna maakt het district van de gelegenheid gebruik om de straten opnieuw in te richten.

Ophaling huisvuil

Tijdens de werf kan de vuilkar de woningen natuurlijk niet bereiken. Je zorgt er zelf voor dat het huisvuil op een bereikbare hoek aan de ophaaldiensten wordt aangeboden. Is één van je buren niet in staat om dit te doen? Dan vragen we je met aandrang hen een helpende hand te bieden.

Timing en fasering - update 17 juni 2020

De startdatum voor de werken in de Kronenburgstraat is 17 februari 2020.

Er wordt gestart tussen de Van Craesbeeckstraat en de Nationalestraat met de aanleg van de nieuwe riolering. Dit gebeurt met een onderboring van het kruispunt met de Nationalestraat. hiervoor worden twee vijf meter diepe putten gegraven aan weerszijden van de Nationalestraat. Door zo te werk te gaan kan de tram blijven rijden en blijft noord-zuidverkeer mogelijk.

UPDATE: Vanaf begin juli zal er terug verkeer mogelijk zijn op dit stukje Kronenburgstraat tussen Van Craesbeeckstraat en Nationalestraat, enkelrichting naar de Nationalestraat toe. Zo willen we de straten rondom de werf ontlasten.

Er wordt gewerkt in 4 hoofdfases, in de richting van de Leien: na de Kronenburgstraat volgt eerst het kruispuntencomplex ter hoogte van de Terninckstraat, vervolgens de Kasteelpleinstraat en als laatste de Kronenburgstraat vanaf de Kloosterstraat tot en met het kruispunt met de Van Craesbeeckstraat

fase 1: 17 februari 2020 - eind augustus 2020
            LET OP: bouwverlof van 11 juli tot en met 3 augustus!
            de aannemer laat de werf zo toegankelijk mogelijk achter, binnen de veiligheidseisen.
fase 2: eind augustus 2020 - half november 2020
fase 3: begin november 2020 - eind februari 2021
fase 4: eind februari 2021 - half juni 2021

De planning is afhankelijk van allerlei factoren en is dus onder voorbehoud. Door het project in verschillende fases uit te voeren, kan de hinder voor de buurt zoveel mogelijk beperkt worden.

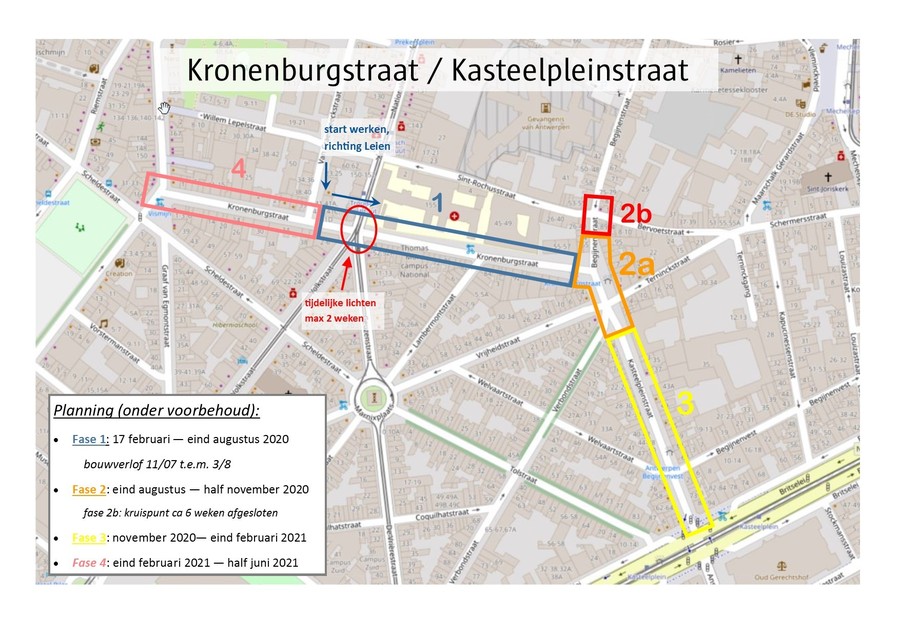

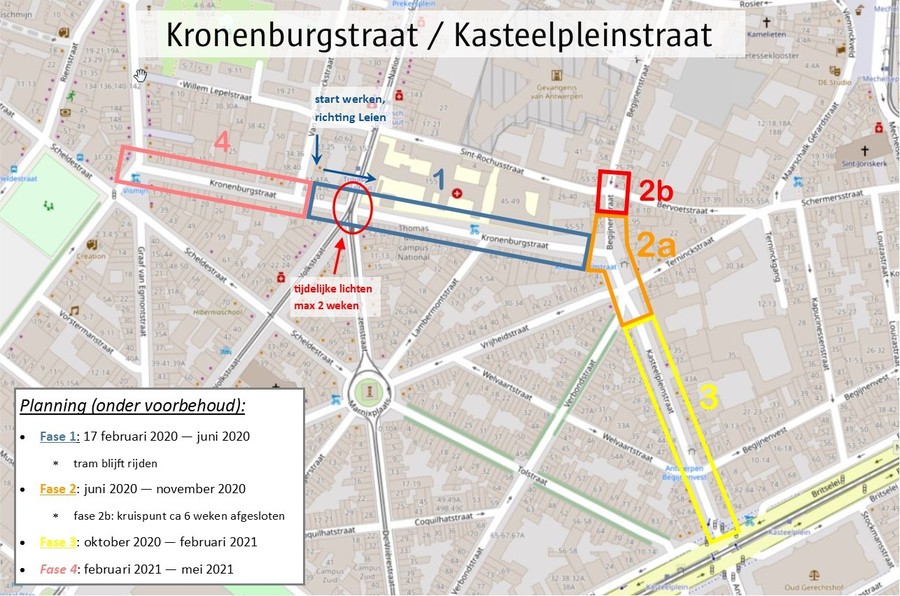

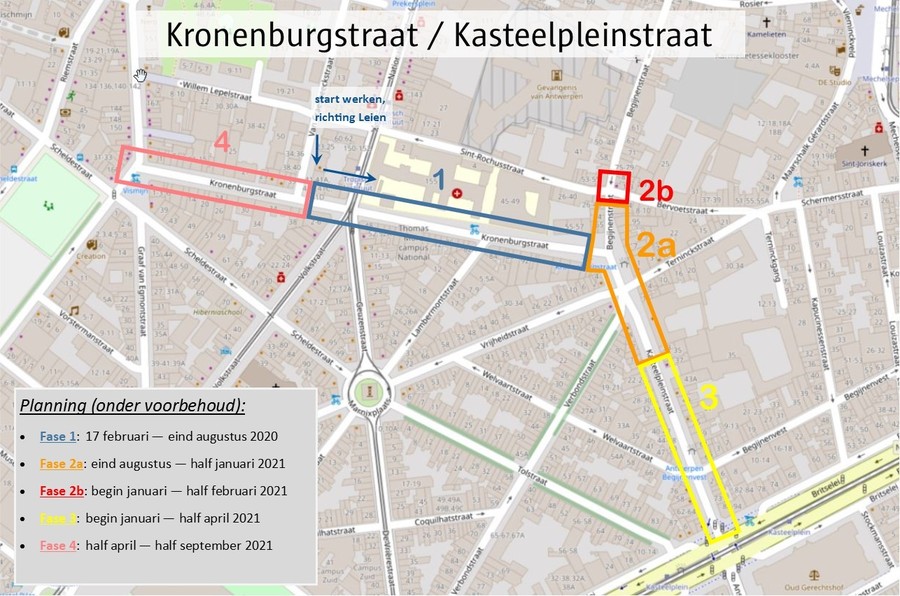

plan fasering en timing heraanleg op kaart: fase 1 Kronenburgstraat tussen Van Craesbeeckstraat en Begijnenstraat, fase 2 complex kruispunt vanaf Begijnenstraat tot en met Verbondstraat, fase 3 Kasteelpleinstraat vanaf Verbondstraat tot Leien, fase 4 Kronenburgstraat van Klossterstraat tot Van CraesbeeckstraatStad Antwerpen
UPDATE fasering uitvoering heraanleg

Geveltuinen

De heraanleg van jouw straat is hét moment om een geveltuin aan te leggen.
Het district voorziet het plantvak, teelaarde en planten. Interesse? Vul dan het aanvraagformulier in.

Meer informatie

Heb je nog vragen? Neem dan contact op met het team Publieke Ruimte van het district Antwerpen,
via participatie.2000@antwerpen.be of op het nummer 03 338 33 10.
