Antwerpen.be maakt gebruik van cookies. Aan de hand van die cookies verzamelt en analyseert Antwerpen.be informatie over uw bezoek. Genieten van een optimale A-ervaring? Bevestig met alle cookies toestaan. Stel voorkeuren in en bepaal welke informatie u met Antwerpen deelt. Houd er rekening mee dat bepaalde media enkel beschikbaar zijn indien u de cookies ervan aanvaardt. Antwerpen.be bewaart cookievoorkeuren. U kan ze aanpassen via cookies beheren. Meer weten? Raadpleeg onze Cookieverklaring. Antwerpen.be waardeert uw vertrouwen en wenst u een verrijkende surfervaring toe!

district Wilrijk
Michel WillemspleinStadsontwikkeling

Een vernieuwd Michel Willemsplein

Een groener plein zal zorgen voor de nodige verkoeling in de Valaarwijk. Ook de marktzone krijgt een complete make-over én het ontwerp houdt rekening met de wensen van zowel de buurtjongeren als de bewoners langsheen het plein.
UPDATE: 17/03/2022

Timing en fasering

De heraanleg is momenteel gepland om te starten op 24 januari 2022 en duurt tot juni 2022.
Tijdens de werken staat de wekelijkse markt tijdelijk opgesteld in de Daniël Herreynslaan.

Overzicht Fasering
Overzicht fasering

De werken worden uitgevoerd in twee fases.

Fase 1: van 24 januari tem 8 april

Een week voor de start van de werken plaatst de aannemer de nodige signalisatie. De aannemer plaatst de regenwaterriolering onder de Daniël Herreynslaan en koppelt, waar mogelijk, de huisaansluitingen daarop aan:

  • Hiervoor wordt de rijweg langsheen het plein in delen opgebroken.
  • Woningen blijven steeds bereikbaar.
  • Autoverkeer in dit deel van de Daniël Herreynslaan is niet toegelaten.
  • De tijdelijke parking aan de bovenzijde van het plein blijft toegankelijk vanuit de Michel Willemslaan.
  • Bewoners die binnen de werfzone wonen, bieden hun afval aan op de dichtstbijzijnde, voor de vuilkar bereikbare, straathoek.

Fase 2: vanaf 2 maart tot begin juni

Tijdens de tweede fase legt de aannemer het plein opnieuw aan.

Fase 2 wordt onderverdeeld in een aantal kortere deelfases. Zo beperken we de overlast voor de omwonenden tot een minimum:

Fase 2a: vanaf 19 april tem 6 mei

  • De aannemer werkt langsheen het plein in de Michel Willemslaan.
  • De Michel Willemslaan wordt tijdelijk ingericht als een enkelrichtingsstraat. Verkeer kan in deze periode enkel van de Letterkundestraat richting de De Bruynlaan rijden.

Fase 2b: vanaf 9 mei tem begin juni

  • De aannemer werkt aan de zuidzijde van het plein.
  • De rijweg langsheen het plein, binnen dit deel van de werf, is afgesloten voor doorgaand verkeer. Na de werken is dit straatdeel ook doodlopend zodat er niet meer rond het plein gereden kan worden.
  • De rijweg van de Michel Willemslaan is terug in beide rijrichtingen open.
  • Bewoners die binnen de werfzone wonen, bieden hun afval aan op de dichtstbijzijnde, voor de vuilkar bereikbare, straathoek.

Fase 2c:

  • Tijdens deze fase zou de aannemer de ondergrondse glascontainer op het plein plaatsen. Mogelijks wordt dit werk mee uitgevoerd tijdens fase 2a, afhankelijk van de omvang van het ondergrondse gedeelte van de glascontainer.

Gedurende alle subfases van fase 2 werkt de aannemer ook nog voort op het plein zelf. Deze werken zullen uitgevoerd worden door meerdere ploegen tegelijkertijd, gelet op de aard van de werken op het plein. Er zijn namelijk ploegen nodig die bijvoorbeeld de waterpartijen aanleggen, maar even goed ploegen die de betonelementen op het plein plaatsen of de groenzones klaarmaken. Als alles vlot verloopt, is het plein klaar in juni.

De timingen zoals hierboven vermeld zijn steeds onderhevig aan weers- of onvoorziene omstandigheden.

Afwerking groenzones

Het aanplanten van de bomen op het plein is voorzien voor het plantseizoen tijdens het najaar van 2022. Als we de bomen alle groei- en overlevingskansen willen geven op het nieuwe plein, kunnen we deze niet meer planten zo dicht voor de zomer. Je kan je tijdens de zomer al wel verkoelen aan de speelfontein op het plein.

​Het ontwerp

Wat zal je allemaal op het vernieuwde plein vinden?

  • Een sport- en speelzone waar je kan voetballen, skaten, steppen, fietsen,… . Met een ballenvanger zorgen we ervoor dat er geen ballen naar de rijweg rollen.
  • Zitbanken rondom de sport-, groen- en speelzones.
  • Een veiliger en groter plein want rondom het plein rijden is niet meer mogelijk voor wagens.
  • 11 extra parkeerplaatsen (in totaal zijn er dan 44 parkeerplaatsen).
  • De zone voor de wekelijkse markt komt op het plein.
  • Avontuurlijke speelheuvels en nieuwe speeltoestellen voor verschillende leeftijden.
  • Bij warm weer zorgen speelfonteinen voor afkoeling. Waterplezier gegarandeerd voor jong en oud.
  • Een groener plein met extra bomen en planten. Het extra groen vangt regenwater beter op en zorgt ervoor dat het opnieuw infiltreert in de grond wat zorgt voor minder wateroverlast na hevige regen.
  • De bomen en planten zorgen ook voor extra verkoeling tijdens warme zomerdagen.

Hieronder vind je nog enkele sfeerbeelden van het toekomstige plein. Je vindt er ook het defintiteve ontwerp.

MWP

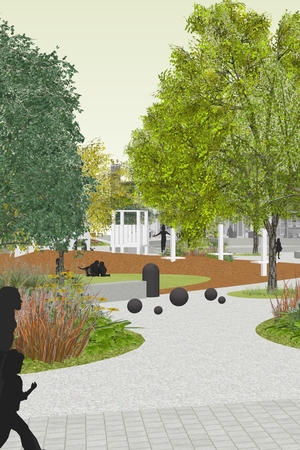

Zijaanzicht
Stadsontwikkeling1|6
MWP
Speelzone
Stadsontwikkeling1|6
MWP

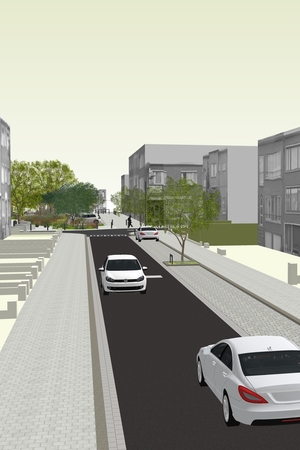

Speel- en parkeerzone
Stadsontwikkeling1|6
MWP

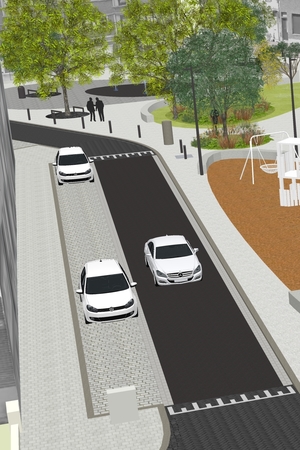

Speel- en sportzone
Stadsontwikkeling1|6
MWP
Markt- en evenementenzone
Stadsontwikkeling1|6
MWP
Markt- en evenementenzone
Stadsontwikkeling1|6

Contact

Is er iets onduidelijk? Wil je verdere uitleg op maat? Plan je een verhuis of verbouwingswerken tijdens de heraanleg van het plein?

Via onderstaande gegevens contacteer je makkelijk het Team Communicatie & Participatie of de aannemer:

Team Communicatie & Participatie:

Aannemer Verbruggen:

Team Groenbouwers:

Verwante info:
