Heraanleg Terbekehof
Vanaf maart 2019 wordt de Terbekenhofdreef, de Dynamicalaan, de Fotografielaan en de Moerelei deels of helemaal heraangelegd.
UPDATE: 18/01/2021
Timing en fasering
Om de hinder te beperken, worden de werken in fases en deelfases uitgevoerd. Sommige van deze fases kunnen elkaar overlappen.
We geven hieronder ook de voorlopige timing mee. Deze kan steeds wijzigen onder invloed van het weer of onvoorziene omstandigheden.

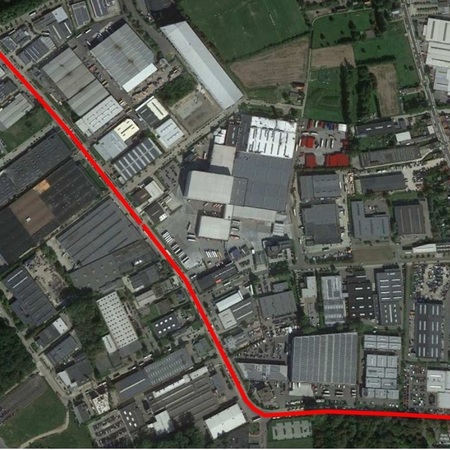

Fase 1 - tussen Struisbeek en Terbekehofdreef
afgewerkt
Fase 2
Om de hinder zo klein mogelijk te houden, is fase 2 in meerdere subfases verdeeld.
Volgens de huidige planning duurt deze fase vanaf mei 2019 tem voorjaar 2021.

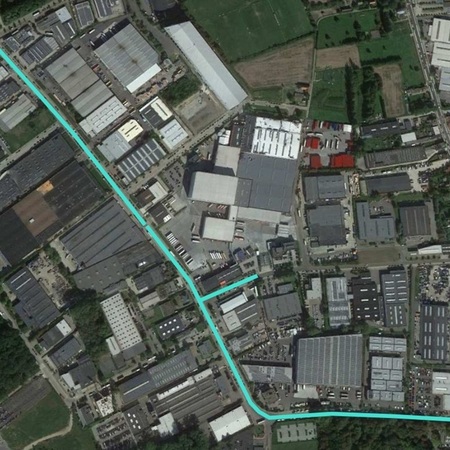

Fase 2a - Terbekehofdreef oneven zijde
De aannemer werkt aan de oneven zijde van de Terbekehofdreef.
- Er is in de Terbekehofdreef enkel verkeer mogelijk komende van N177 richting Moerelei.
De werken worden opgedeeld in twee deelfases en duren in totaal 11 maanden:
2a1: Vanaf N177 tot net voor kruispunt Dynamicalaan. - afgewerkt
2a2: Van net voor kruispunt Dynamicalaan tot Moerelei. - afgewerkt tot op onderlaag asfalt

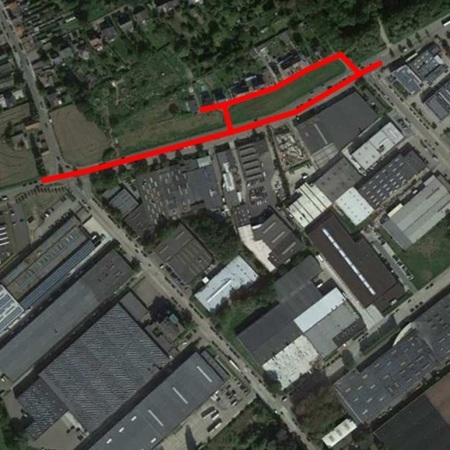

Fase 2b - Terbekehofdreef even zijde en eerste deel Dynamicalaan
De aannemer werkt aan de even zijde van de Terbekehofdreef en in een eerste deel van de Dynamicalaan.
- Er is in de Terbekehofdreef enkel verkeer mogelijk van de N177 richting Moerelei.
De werken worden opgedeeld in twee deelfases en duren in totaal 12 maanden.
2b1: Vanaf N177 tot voor kruispunt Dynamicalaan. Zodra de werken in deelfase 2a1 afgewerkt zijn, kan de aannemer starten in deze deelfase. - afgewerkt
2b2: Van net voor kruispunt Dynamicalaan tot Moerelei. - afgewerkt tot op onderlaag asfalt

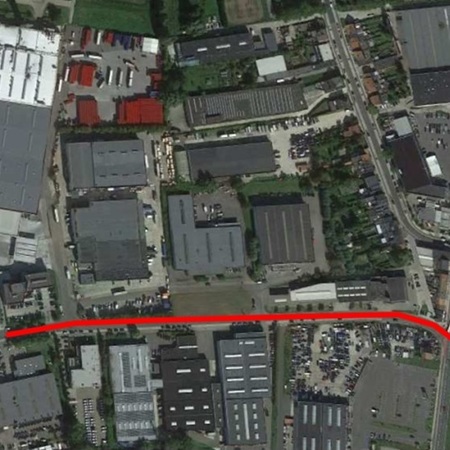

Fase 3 - Moerelei - in uitvoering
- De Moerelei wordt in twee delen vernieuwd.
- Enkel verkeer richting de Groenstraat/Fotografielaan is toegestaan.
- Bewoners en bedrijven op de Moerelei blijven zo goed mogelijk bereikbaar.
Vanaf 4 januari 2021 en tot het einde van de werken in deze fase is de Groenstraat afgesloten voor doorgaand verkeer.
Deze werken duren van zomer 2020 tot april 2021.

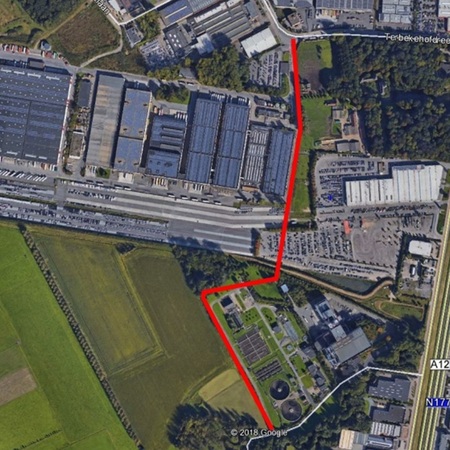

Fase 4 - Dynamicalaan
- De Dynamicalaan wordt afgesloten voor verkeer.
- Bedrijven op de Dynamicalaan blijven zo goed mogelijk bereikbaar.
De werken duren van 25 januari 2021 tem september 2021.
Fase 5 - bufferbekken
Tijdens een vijfde fase graaft de aannemer een bufferbekken in de weilanden naast kasteel Hof ter Beke.
Deze werken duren 2 maanden.
Volgens de huidige planning najaar 2021.
Duurtijd van alle werken samen = 30 maanden
Welke werken worden er uitgevoerd?
De heraanleg voorziet in de volgende aanpassingen:
- Een nieuwe riolering
- Aanleg van een warmtenet in opdracht van Isvag.
- Nieuwe voet- en fietspaden
- Nieuwe rijweg
De plannen van heraanleg vindt u hieronder terug.
In de plannen werd de volgende fout gevonden:
- Sommige parkeerzones zijn onterecht aangeduid als parkeervakken waar vrachtwagens (+3,5 ton) mogen parkeren. Enkel in parkeervakken die breder zijn dan 2 meter kunnen vrachtwagens zich opstellen. Parkeervakken van 2 meter of smaller zijn voorbehouden voor voertuigen die minder wegen dan 3,5 ton.
Infomoment
Op 19 februari 2019 waren er enkele infomomenten voorzien voor zowel de bedrijven in het industriegebied als voor de bewoners van de Groenstraat.
Hieronder vindt u de presentatie van de infomomenten.
Digitale nieuwsbrief
Tijdens de werken houden we u graag op de hoogte via een digitale nieuwsbrief.
U kan zich hiervoor inschrijven door op de inschrijfbutton hieronder te klikken of door een mail te sturen naar de dienst communicatie & participatie van Wilrijk.
