District Antwerpen investeert voortdurend in een aangename woon- en leefomgeving. Ook de Schildersstraat is aan de beurt en krijgt een heraanleg.

De werkzaamheden starten op 8 juni 2026 en worden uitgevoerd in 2 fasen:
Fase 1: Archeologische werken in de Schildersstraat tussen de Leopold de Waelplaats en de Plaatsnijdersstraat van 8 juni 2026 tot augustus 2026
Fase 2: Rioleringswerken en wegenwerken aan de volledige Schildersstraat van augustus 2026 tot eind december 2026.
Deze planning is onder voorbehoud en kan wijzigen bij onvoorziene omstandigheden.

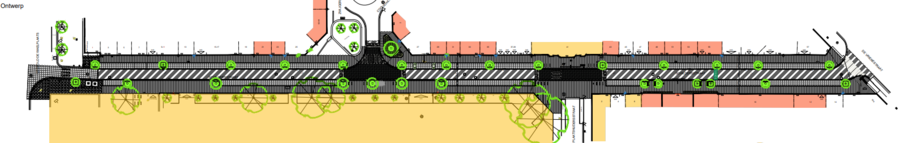

Klik hier om het plan te vergroten
District Antwerpen maakte een definitief ontwerp op. Er werden ten opzichte van het voorontwerp volgende wijzigingen aangebracht:
Parkeerbalans
Het voorontwerp resulteert in een parkeerbalans van 54 plaatsen in de bestaande toestand naar 43 plaatsen in de nieuwe toestand. Binnen dit project worden met het oog op verkeersveiligheid verhoogde plateau’s geïmplementeerd. In de parkeerstrook worden bomen voorzien voor extra vergroening.
Bomenbalans
Er worden 28 nieuwe bomen voorzien in de parkeerstrook en op de uitstulpingen. Ter hoogte van de Zwijgerstraat komt er een medium boom in een groot plantvak.
Hemelwaterplan
De Schildersstraat ligt in een zone waar het rioleringsstelsel gescheiden aangelegd moet worden. Voor deze zone wordt een gescheiden systeem met waar mogelijk bronmaatregelen (hergebruik, infiltratie, buffering) voorgesteld.
Voor meer informatie kan je terecht bij het team Publieke Ruimte, via publiekeruimte@antwerpen.be.
